去年第三季,我們接到一個來自台北採購團隊的緊急電話。他們的企業禮盒專案已經進入量產階段,產線已經開始印刷第一批 3000 套禮盒。但就在這個時候,客戶的品牌團隊突然要求「只是改一個小地方」——將禮盒上的 logo 從左上角移到右上角。採購經理在電話中語氣輕鬆:「這應該很快吧?只是移動一下位置而已。」
三週後,這批禮盒才完成交貨。延誤導致客戶錯過了原定的產品發布會,不得不緊急調整活動流程。當我們事後檢討時,採購經理坦承:「我們以為改一個 logo 位置,就像在 PowerPoint 上拖曳一下那麼簡單。沒想到會影響這麼大。」
這不是個案。在我擔任工廠端專案經理的十多年經驗中,「只是改一個小地方」是我最常聽到的一句話。採購團隊看到設計檔案在電腦螢幕上可以隨意修改,便理所當然地以為「設計修改」是一個「即時操作」。但他們沒有意識到,設計變更對整個供應鏈的影響,會隨著專案進度呈指數增長。
問題的核心不在於設計修改本身有多複雜,而在於採購團隊對「設計修改」的理解方式出現了偏差。當他們看到設計師在 Adobe Illustrator 中移動一個 logo 只需要 5 秒鐘時,大腦會自動認為「這個修改很簡單」。但實際上,這個 5 秒鐘的操作,在供應鏈中可能需要 2-3 週才能完成。
讓我們從實務角度拆解這個決策盲點。
為什麼「設計修改」不是「即時操作」
當採購團隊要求「改一個小地方」時,他們腦海中的畫面通常是:設計師打開檔案 → 修改 → 儲存 → 完成。整個流程可能只需要 10 分鐘。但在供應鏈的實際運作中,這個「10 分鐘的修改」會觸發一連串的連鎖反應。
第一個連鎖反應是「印刷版的重新製作」。企業禮盒的印刷不是用家用印表機列印,而是用專業的印刷機進行大規模生產。印刷機需要「印刷版」——一種金屬或樹脂製成的模板,上面刻有圖案和文字。每次印刷前,印刷廠需要根據設計檔案製作印刷版,這個過程通常需要 3-5 天。
當你要求「移動 logo 位置」時,現有的印刷版就無法使用了。印刷廠需要重新製作一套新的印刷版,這不僅需要 3-5 天的時間,還需要額外的成本。而在這 3-5 天內,產線無法繼續生產,因為沒有正確的印刷版。
第二個連鎖反應是「模切模具的重新製作」。企業禮盒不是平面的,而是立體的盒子。要將平面的紙板切割成盒子的形狀,需要「模切模具」——一種刀片組合而成的工具,可以一次性切割出盒子的所有邊緣和折線。模切模具是根據設計檔案定製的,製作時間通常需要 5-7 天。
如果你的設計修改涉及盒子的尺寸、形狀或折線位置,那麼現有的模切模具就無法使用了。模切廠需要重新製作一套新的模切模具,這不僅需要 5-7 天的時間,還需要額外的成本。而在這 5-7 天內,產線同樣無法繼續生產。
第三個連鎖反應是「材料的重新採購」。企業禮盒的材料(紙板、紙張、油墨)是根據設計規格採購的。如果你的設計修改涉及材料的類型、厚度或顏色,那麼現有的材料可能無法使用。材料供應商需要重新採購新的材料,這個過程通常需要 7-14 天,取決於材料的可得性。
更隱蔽的是,即使你的設計修改「看起來」不涉及材料變更,實際上也可能導致材料浪費。例如,如果你在量產進行中要求修改 logo 位置,那麼已經印刷好的紙板就無法使用了。這些紙板不能重新印刷,只能報廢。而報廢的材料成本,最終會轉嫁到專案預算上。
這三個連鎖反應疊加在一起,就形成了我所說的「指數時間成本」。不是簡單的「10 分鐘修改變成 3 天修改」,而是「10 分鐘修改變成 2-3 週延誤」。而這個延誤,在採購初期的交期規劃中,幾乎從未被納入考量。

設計修改的「時間成本」如何隨著專案進度呈指數增長

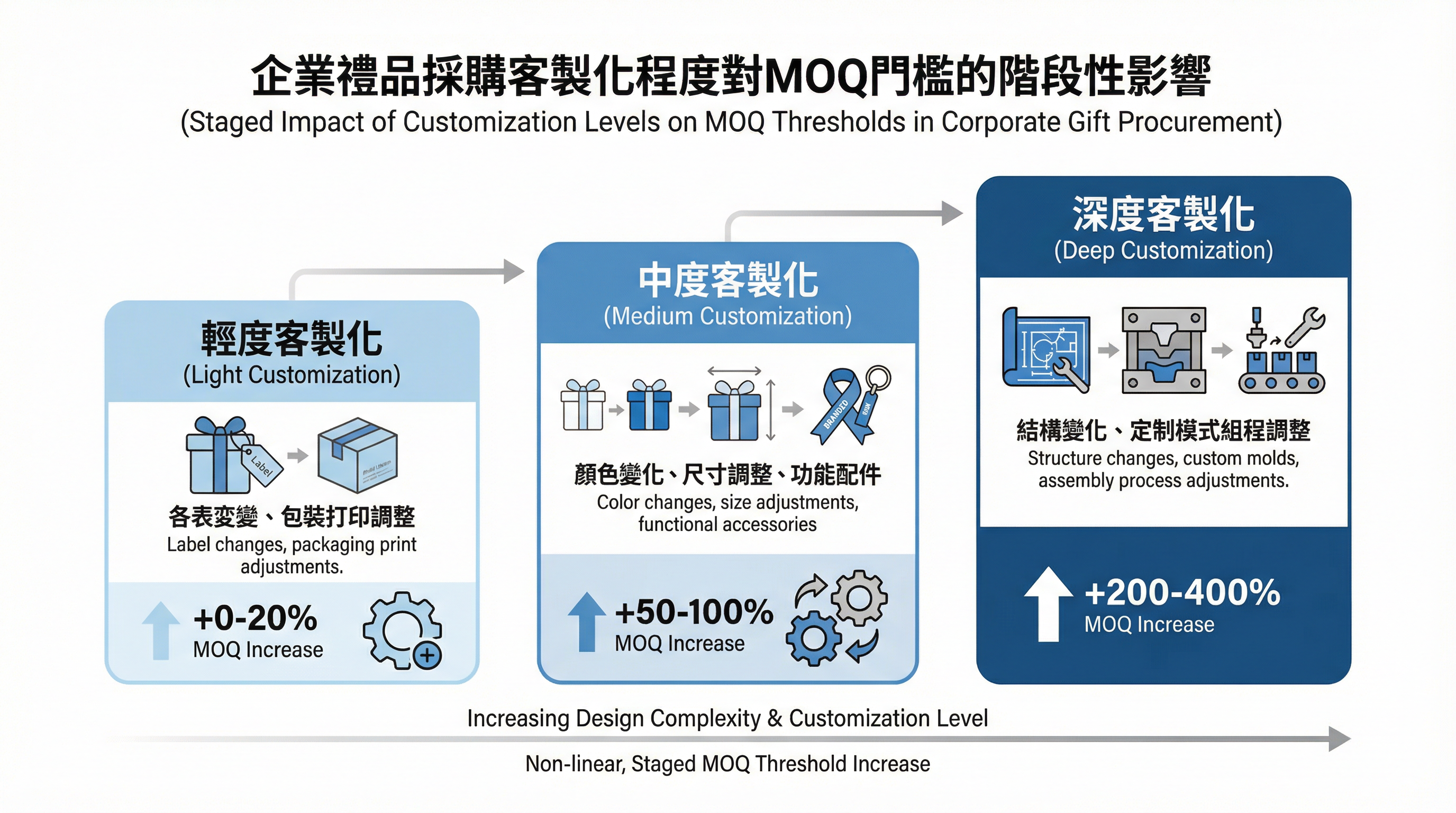

當我們討論設計修改對交期的影響時,大多數人會想到「需要額外時間」。但實際上,設計修改的時間成本不是線性增長的,而是指數增長的。同樣的修改,在不同專案階段執行,所需的時間可能相差 10 倍以上。
在設計階段(專案啟動後 0-2 週),設計修改的時間成本最低。因為此時還沒有製作印刷版、模切模具或採購材料,設計師只需要修改數位檔案即可。一個「移動 logo 位置」的修改,可能只需要 1-2 天——包括修改檔案、內部審核、客戶確認。這個階段的修改,對交期的影響幾乎可以忽略不計。
在打樣階段(專案啟動後 2-4 週),設計修改的時間成本開始上升。因為此時已經製作了第一批樣品,設計修改意味著需要重新打樣。一個「移動 logo 位置」的修改,可能需要 3-5 天——包括修改檔案、重新製作印刷版(如果需要)、重新打樣、等待客戶審批。這個階段的修改,會導致專案延誤 3-5 天。
在量產準備階段(專案啟動後 4-6 週),設計修改的時間成本大幅上升。因為此時已經製作了正式的印刷版和模切模具,並且已經採購了大批材料。設計修改意味著需要重新製作印刷版、模切模具,並且可能需要重新採購材料。一個「移動 logo 位置」的修改,可能需要 1-2 週——包括修改檔案、重新製作印刷版(3-5 天)、重新製作模切模具(5-7 天)、重新排程產線。這個階段的修改,會導致專案延誤 1-2 週。
在量產進行中(專案啟動後 6 週以上),設計修改的時間成本達到最高點。因為此時產線已經開始生產,設計修改意味著需要停止生產、報廢已生產的半成品、重新製作印刷版和模切模具、重新採購材料、重新排程產線。一個「移動 logo 位置」的修改,可能需要 2-4 週——包括停止生產(1-2 天)、報廢半成品、重新製作印刷版(3-5 天)、重新製作模切模具(5-7 天)、重新採購材料(7-14 天,如果需要)、重新排程產線(2-3 天)。這個階段的修改,會導致專案延誤 2-4 週。
這個指數增長的模式,揭示了一個關鍵洞察:設計修改的時間成本,不取決於「修改內容有多複雜」,而取決於「修改發生在哪個階段」。同樣是「移動 logo 位置」,在設計階段只需要 1-2 天,在量產進行中卻需要 2-4 週。這個 10 倍以上的時間差,是採購團隊最容易忽略的風險。
「設計確認」不等於「設計鎖定」
在我接觸的大多數案例中,採購團隊會將「設計確認」視為「設計鎖定」。他們的思維邏輯是:客戶已經審批了設計稿,設計就應該不會再改了。但實際上,「設計確認」和「設計鎖定」是兩個完全不同的概念。
「設計確認」是指客戶對設計稿的視覺效果表示滿意。這通常發生在設計階段或打樣階段,客戶看到設計稿或樣品後,說「看起來不錯」或「可以了」。這個確認,只代表客戶對「設計的視覺呈現」感到滿意,但不代表客戶承諾「不會再修改」。
「設計鎖定」是指設計進入「不可修改」的狀態。這通常發生在量產準備階段,當印刷版、模切模具已經製作完成,材料已經採購完成,產線已經排程完成。在這個階段之後,任何設計修改都會導致巨大的時間和成本損失。因此,「設計鎖定」是一個明確的里程碑,標誌著「從這個時間點開始,設計不能再改了」。
問題在於,採購團隊往往沒有明確區分這兩個概念。他們以為「設計確認」就等於「設計鎖定」,因此在客戶審批設計稿後,便認為設計已經「不會再改了」。但實際上,客戶可能在量產準備階段或甚至量產進行中,突然提出「只是改一個小地方」的要求。而此時,設計修改的時間成本已經達到最高點。
更隱蔽的是,很多採購團隊在與客戶溝通時,沒有明確告知「設計鎖定點」的存在。他們只會說「請確認設計稿」,但不會說「在量產準備階段之後,設計就無法修改了」。結果就是,客戶誤以為設計可以隨時修改,直到量產進行中才發現「原來修改會導致這麼大的延誤」。
我曾經處理過一個案例,客戶在量產進行中要求修改禮盒上的產品描述文字。當我們告知「這個修改會導致 3 週延誤」時,客戶非常驚訝:「為什麼改幾個字要這麼久?你們之前為什麼不告訴我?」事後檢討時,我們發現採購團隊在專案啟動時,從未向客戶說明「設計鎖定點」的概念。客戶一直以為設計可以隨時修改,直到真正需要修改時,才發現「原來不行」。
這個案例揭示了一個更根本的問題:企業禮盒生產的交期規劃,不應該只關注「生產需要多少時間」,而應該關注「設計鎖定點在哪裡」。你需要在專案啟動時,就明確告知客戶:「在量產準備階段之後,設計就無法修改了。如果需要修改,會導致 2-4 週的延誤。」只有這樣,客戶才能在設計階段就做出最終決策,而不是在量產進行中才提出修改要求。
設計修改的連鎖反應如何在供應鏈中傳播
當採購團隊要求「改一個小地方」時,他們通常只看到「設計師修改檔案」這個單一步驟。但實際上,設計修改會在供應鏈中引發一連串的連鎖反應,影響多個供應商和多個生產環節。
第一個受影響的是「印刷廠」。當設計修改涉及圖案、文字或顏色時,印刷廠需要重新製作印刷版。這個過程不僅需要時間,還需要重新排程產線。因為印刷廠通常同時服務多個客戶,產線排程是提前安排好的。當你突然要求「重新製作印刷版」時,印刷廠需要調整產線排程,可能會影響其他客戶的訂單。結果就是,你的訂單可能需要等待 3-5 天,直到印刷廠有空檔可以處理你的修改。
第二個受影響的是「模切廠」。當設計修改涉及盒子的尺寸、形狀或折線時,模切廠需要重新製作模切模具。這個過程同樣需要時間和重新排程。而且,模切模具的製作比印刷版更複雜,因為需要精確計算刀片的位置和角度。如果計算錯誤,模切出來的盒子可能無法正確折疊或組裝。因此,模切廠在製作新模具時,通常會更加謹慎,這也意味著需要更多時間。
第三個受影響的是「材料供應商」。當設計修改涉及材料的類型、厚度或顏色時,材料供應商需要重新採購新的材料。這個過程的時間長度,取決於材料的可得性。如果是常見的材料(例如白卡紙、牛皮紙),可能只需要 3-5 天。但如果是特殊的材料(例如特殊紋理的紙張、金屬化紙板),可能需要 7-14 天,甚至更久。
第四個受影響的是「組裝廠」。當設計修改涉及盒子的結構或組裝方式時,組裝廠需要重新調整組裝流程。例如,如果你將禮盒從「天地蓋」改為「翻蓋式」,組裝廠需要重新培訓工人、調整組裝工具、重新計算組裝時間。這個過程可能需要 2-3 天,而且會影響組裝廠的產能規劃。
這四個連鎖反應疊加在一起,就形成了一個「供應鏈延誤網絡」。每個供應商都需要時間來處理你的修改,而且這些時間不是並行的,而是串行的。印刷廠完成後,才能送到模切廠;模切廠完成後,才能送到組裝廠。結果就是,一個「10 分鐘的設計修改」,在供應鏈中可能需要 2-3 週才能完成。
更隱蔽的是,這些連鎖反應不僅影響時間,還影響成本。每個供應商在處理你的修改時,都會產生額外的成本:印刷廠的印刷版製作費、模切廠的模具製作費、材料供應商的緊急採購費、組裝廠的流程調整費。這些成本最終都會轉嫁到專案預算上,導致專案成本大幅上升。
我曾經遇到一個客戶,他們在量產進行中要求修改禮盒的顏色。這個修改看起來很簡單——只是將「深藍色」改為「淺藍色」。但實際上,這個修改觸發了整個供應鏈的連鎖反應:印刷廠需要重新調配油墨並製作新的印刷版(5 天)、材料供應商需要重新採購淺藍色的紙板(7 天)、模切廠需要重新排程產線(2 天)、組裝廠需要重新調整品質檢查標準(1 天)。最終,這個「簡單的顏色修改」導致專案延誤了 15 天,成本增加了 18%。
為什麼「打樣審批」不等於「設計鎖定」
在我接觸的大多數案例中,採購團隊會將「打樣審批」視為「設計鎖定點」。他們的思維邏輯是:客戶已經審批了樣品,設計就應該不會再改了。但實際上,「打樣審批」和「設計鎖定」之間,還有一個巨大的時間差。
打樣的目的,是讓客戶確認「設計的視覺效果」和「產品的品質標準」。客戶看到樣品後,會檢查顏色是否正確、印刷是否清晰、材料是否符合要求、結構是否穩固。如果一切都符合預期,客戶會說「可以了,可以量產了」。這個審批,只代表客戶對「樣品」感到滿意,但不代表客戶承諾「不會再修改設計」。
問題在於,樣品和量產之間,存在一個「量產準備階段」。在這個階段,工廠需要製作正式的印刷版、模切模具,並且採購大批材料。這個過程通常需要 1-2 週。而在這 1-2 週內,客戶可能會突然提出「只是改一個小地方」的要求。
為什麼客戶會在打樣審批後才提出修改?原因有很多。可能是客戶的品牌團隊在看到樣品後,突然發現「logo 的位置不太對」;可能是客戶的法務團隊在審查樣品後,發現「產品描述需要修改」;可能是客戶的市場團隊在看到樣品後,決定「要加一個促銷訊息」。這些修改,在客戶看來都是「小地方」,但在工廠看來,都是「需要重新製作印刷版和模切模具」的大工程。
更隱蔽的是,很多採購團隊在打樣審批時,沒有明確告知客戶「這是最後一次修改機會」。他們只會說「請確認樣品」,但不會說「審批後就無法修改了」。結果就是,客戶誤以為「審批後還可以修改」,直到量產準備階段才發現「原來不行」。
我曾經處理過一個案例,客戶在打樣審批後的第三天,突然要求修改禮盒上的二維碼。當我們告知「這個修改會導致 10 天延誤」時,客戶非常驚訝:「為什麼?我們三天前才審批樣品,現在才第三天,怎麼會延誤 10 天?」事後檢討時,我們發現客戶誤以為「打樣審批後的 1-2 週」是「等待量產開始」的時間,而不是「量產準備」的時間。他們以為在這段時間內,設計還可以隨時修改。
這個案例揭示了一個關鍵洞察:「設計鎖定點」不應該設在「打樣審批」,而應該設在「量產準備開始前」。你需要在打樣審批時,明確告知客戶:「審批後,我們會開始製作印刷版和模切模具。一旦開始製作,設計就無法修改了。如果需要修改,會導致 1-2 週的延誤。請確認這是最終版本。」只有這樣,客戶才能在打樣審批時,做出最終決策,而不是在量產準備階段才提出修改要求。
如何在採購初期設定「設計鎖定點」並預留緩衝時間
如果你希望避免設計修改導致的交期延誤,最有效的方法不是「禁止修改」,而是「提前設定設計鎖定點」。這個鎖定點應該在專案啟動階段就明確告知客戶,並且在每個階段都重複提醒。
第一步是「在專案啟動時明確設計鎖定點」。在與客戶簽訂合約或確認訂單時,你需要明確告知:「設計鎖定點在量產準備階段開始前。一旦開始製作印刷版和模切模具,設計就無法修改了。如果需要修改,會導致 1-2 週的延誤,並且需要額外支付重新製作的費用。」這個告知,不是為了嚇唬客戶,而是為了讓客戶理解「設計修改的時間成本」。
第二步是「在設計階段預留足夠的修改時間」。很多採購團隊在規劃交期時,會將設計階段壓縮到最短——例如「1 週完成設計」。但實際上,設計階段應該預留足夠的時間,讓客戶可以充分思考、討論、修改。一個合理的設計階段,應該包括:初稿設計(2-3 天)、內部審核(2-3 天)、客戶審核(3-5 天)、修改與確認(2-3 天)。總共約 2-3 週。這個時間看起來很長,但它能確保客戶在設計階段就做出最終決策,而不是在量產階段才提出修改。
第三步是「在打樣審批時重複提醒設計鎖定點」。當客戶審批樣品時,你需要再次提醒:「這是最後一次修改機會。審批後,我們會開始製作印刷版和模切模具。一旦開始製作,設計就無法修改了。請確認這是最終版本。」這個提醒,不是為了施加壓力,而是為了讓客戶理解「現在是最後決策點」。
第四步是「在量產準備階段設置確認流程」。在開始製作印刷版和模切模具之前,你需要再次與客戶確認:「我們即將開始製作印刷版和模切模具。一旦開始,設計就無法修改了。請最後確認一次。」這個確認,可以是一封正式的電子郵件,也可以是一次電話會議。重點是,讓客戶明確知道「從這個時間點開始,設計不能再改了」。
最後,你需要在交期規劃中預留「設計修改緩衝時間」。即使你已經設定了設計鎖定點,實務中仍然可能出現意外:客戶的法務團隊在最後一刻發現法規問題、客戶的品牌團隊在最後一刻改變主意、客戶的市場團隊在最後一刻要求加入促銷訊息。這些意外無法完全避免,但你可以透過預留緩衝時間來降低影響。一個合理的緩衝時間,應該是「設計階段時間的 20-30%」。例如,如果設計階段需要 3 週,那麼緩衝時間應該是 4-6 天。這個緩衝時間,可以吸收小規模的設計修改,而不會影響整體交期。
實務中的判斷失誤
讓我分享一個真實案例,來說明這些決策盲點在實務中如何影響專案。
去年,一家跨國企業計劃在年底舉辦一場大型客戶答謝活動,需要訂製 8000 套企業禮盒。他們在 10 月初聯繫我們,要求在 12 月 15 日前交貨。採購經理在計算交期時,使用了以下假設:
- 設計與打樣:2 週
- 量產:3 週
- 海運:2 週
- 清關:1 週
- 配送:3 天
總計約 8 週,加上 1 週緩衝,他們認為 10 月初啟動專案「時間很充裕」。
但他們忽略了一個關鍵因素:設計修改的時間成本。在專案進行過程中,客戶提出了三次設計修改:
第一次修改發生在設計階段(10 月第二週)。客戶的品牌團隊要求將 logo 從左上角移到右上角。由於此時還沒有製作印刷版,這個修改只需要 1 天。
第二次修改發生在打樣階段(10 月第四週)。客戶的法務團隊在審查樣品後,發現產品描述需要修改,以符合當地法規。由於此時已經製作了樣品,這個修改需要重新打樣,花了 4 天。
第三次修改發生在量產準備階段(11 月第二週)。客戶的市場團隊突然決定在禮盒上加入一個促銷二維碼。由於此時已經開始製作印刷版,這個修改需要重新製作印刷版和重新排程產線,花了 12 天。
這三次修改,總共導致專案延誤了 17 天(1 + 4 + 12)。加上原本的 8 週交期,實際交期變成了 10.5 週。結果,貨櫃在 12 月 20 日才抵達目的港,錯過了原定的活動日期。客戶不得不將活動延後到 1 月初,並且緊急調整活動流程。
事後檢討時,採購經理坦承:「我們以為設計修改只是『改一下檔案』,沒想到會影響這麼大。而且我們在專案啟動時,沒有明確告知客戶『設計鎖定點』的概念。客戶一直以為設計可以隨時修改,直到量產準備階段才發現『原來不行』。」
這個案例揭示了一個普遍現象:採購團隊在規劃交期時,往往基於「理想狀態」下的時間假設,而忽略了「實際狀態」下的變數。他們會假設「設計一次就定案」、「打樣一次就通過」、「量產不會有任何修改」。但實際上,設計修改是常態,而不是例外。如果你在交期規劃中沒有預留設計修改的緩衝時間,那麼任何一次修改,都可能導致整個專案延誤。
重新理解「設計修改」的本質
當你聽到客戶說「只是改一個小地方」時,你應該如何理解它?
這不是一個「10 分鐘的操作」,而是一個「可能需要 2-3 週的供應鏈調整」。它不僅涉及設計師修改檔案,還涉及印刷廠重新製作印刷版、模切廠重新製作模切模具、材料供應商重新採購材料、產線重新排程。每個環節都需要時間,而且這些時間不是並行的,而是串行的。
採購團隊常犯的錯誤,是將「設計修改」視為「數位操作」,忽略了它對「實體供應鏈」的影響。他們看到設計師在電腦上可以隨意修改,便理所當然地以為「修改很簡單」。但實際上,設計修改的複雜度,不取決於「修改內容有多複雜」,而取決於「修改發生在哪個階段」。
這種思維轉變,聽起來很簡單,但在實務中卻很難做到。因為它要求你放棄「設計可以隨時修改」的假設,轉而擁抱「設計需要在特定時間點鎖定」的現實。你不能再說「我們可以隨時改」,而要說「我們需要在量產準備階段之前鎖定設計。一旦鎖定,就不能再改了。如果需要修改,會導致 1-2 週的延誤。」
這種思維轉變的好處是,它能幫助你建立更可靠的交期規劃。當你在專案啟動時就明確設定「設計鎖定點」,並且在每個階段都重複提醒客戶,你就能避免那些看似「意外」但實際上「可預見」的延誤。而當客戶在設計階段就做出最終決策時,你會發現專案進行得更順利——不是因為運氣好,而是因為你從一開始就設定了正確的預期。
設計修改不是一個「即時操作」,而是一個「供應鏈調整流程」。它的時間成本會隨著專案進度呈指數增長,從設計階段的 1-2 天,到量產進行中的 2-4 週。採購團隊需要做的,不是「禁止修改」,而是「提前設定設計鎖定點,並預留足夠的緩衝時間」。只有這樣,你才能在設計修改發生時,避免那些看似「意外」但實際上「可預見」的延誤。
