企業禮盒樣品確認階段的時間陷阱:為什麼「差不多就好」會導致交期延誤?

企業禮盒樣品確認階段的時間陷阱:為什麼「差不多就好」會導致交期延誤?

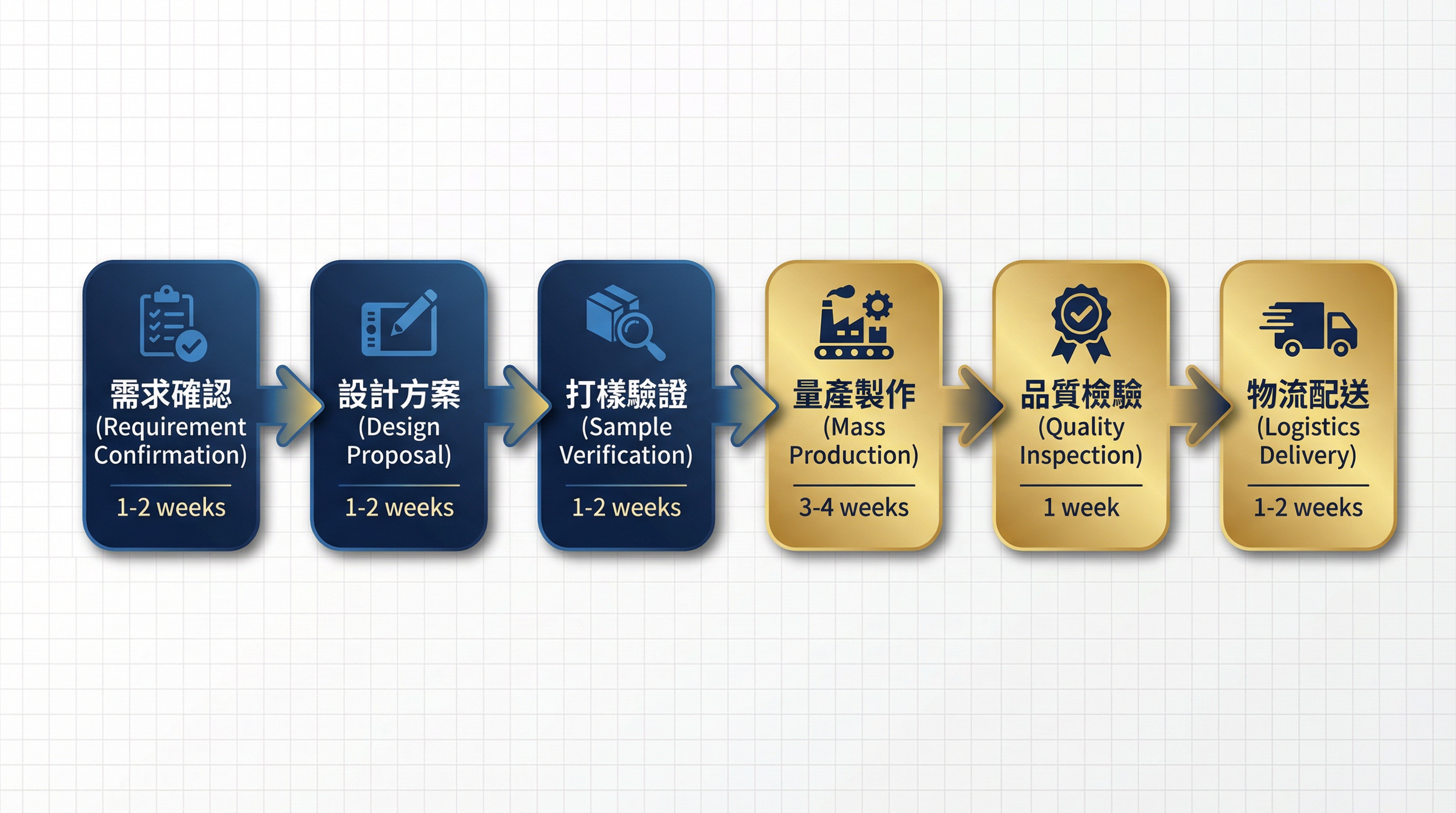

從工廠端視角解析企業禮盒樣品確認階段的決策盲點。樣品與大貨的本質差異、隱藏的時間成本、以及時間壓力下的錯誤決策如何連鎖影響整體交期。

過去五年,我在工廠端管理過超過 180 個企業禮盒專案。每當客戶在樣品確認階段說出「看起來差不多」這句話時,我就知道接下來的大貨生產可能會遇到麻煩。這不是客戶不專業,而是他們面對的時間壓力,往往會讓他們在樣品階段做出妥協。問題是,這種妥協在大貨生產時會被放大十倍。

企業在規劃企業禮盒採購時,常將樣品確認視為一個「快速通過」的環節。畢竟,樣品看起來不錯,為什麼還要花時間挑剔細節?但從工廠端的角度來看,樣品與大貨之間存在本質差異,而這種差異正是交期延誤的隱藏根源。

樣品與大貨之間的本質差異

樣品通常在理想條件下生產。工廠會指派最有經驗的師傅,使用精選的材料批次,並在充足的時間內完成每個細節。這是為了展現工廠的最佳工藝水準,也是為了讓客戶看到「可能達到的效果」。但大貨生產的現實完全不同。

大貨生產受限於產線效率、材料批次穩定性、以及工人的平均熟練度。一個在樣品階段看起來「差不多」的細節,在大貨生產時可能會因為材料批次的微小差異而變得明顯。例如,紙張的纖維方向會影響壓紋的深度,印刷油墨的批次會影響顏色的一致性,而這些變數在樣品階段通常不會被察覺。

更重要的是,大貨生產的時間壓力遠高於樣品製作。當產線已經排定,工人已經上線,任何需要調整的細節都會直接影響整體交期。這也是為什麼在樣品階段「差不多就好」的心態,往往會在大貨階段變成「需要重工」的現實。

樣品確認階段的隱藏時間成本

企業常低估樣品確認階段的時間成本。表面上看,樣品製作只需要 5-7 個工作天,但實際上,每次修改都會重新啟動這個週期。如果客戶在第一次樣品後提出修改,工廠需要重新安排師傅、重新採購材料、重新製作樣品,然後再次寄送給客戶。這個過程至少需要 5-7 個工作天,而如果涉及跨境寄送(例如從內地工廠寄送至香港),物流時間還需要額外 2-3 天。

內部審批流程是另一個隱藏的時間消耗點。許多企業的樣品確認需要經過多個部門的簽核:市場部門關注品牌形象,採購部門關注成本控制,而物流部門則關注包裝的運輸適性。如果這些部門之間沒有明確的決策負責人,樣品確認就會陷入「看起來不錯,但讓我再問問其他部門」的循環。每一次內部協調都會消耗 2-3 個工作天,而這些時間在最初的交期規劃中往往被忽略。

跨部門協調的時間成本在香港企業中尤其明顯。許多香港企業的決策者需要兼顧多個市場,他們的行程緊湊,往往無法即時回覆樣品確認。這種延誤在旺季時會被進一步放大,因為供應商的產能已經接近飽和,任何延誤都會直接影響排程。

時間壓力下的錯誤決策

企業為什麼會在樣品階段妥協?最常見的原因是時間壓力。當交期已經緊迫,客戶往往會選擇「先通過樣品,後續再微調」的策略。問題是,大貨生產一旦開始,任何微調都會變成重工。

我曾經處理過一個案例:客戶在樣品階段對 Logo 的位置提出了「稍微偏左一點」的要求,但因為擔心延誤交期,最終選擇了「差不多就好」。結果在大貨生產時,這個「稍微偏左」的問題被放大了。由於產線已經設定好模具位置,調整 Logo 位置需要重新製作模具,這不僅增加了成本,還延誤了 2 週的交期。最終,客戶在樣品階段省下的 1 週時間,在大貨階段變成了 3 週的延誤。

這種錯誤決策的根源,通常來自於對生產複雜度的低估。客戶往往認為「只是一個小調整」,但從工廠端的角度來看,任何調整都需要重新評估材料、重新設定產線、重新培訓工人。這些隱藏的成本在樣品階段很難被察覺,但在大貨階段會完全暴露。

香港市場的特殊考量

香港企業在樣品確認階段還需要考慮跨境物流的時間成本。大多數企業禮盒的生產工廠位於內地,樣品需要從內地寄送至香港,這個過程通常需要 2-3 天。如果客戶需要多次修改樣品,每次修改都會增加 2-3 天的物流時間。在旺季時,這個時間可能會延長至 5-7 天,因為物流公司的處理能力已經接近飽和。

農曆新年假期是另一個需要特別注意的時間點。內地工廠通常會在農曆新年前 2-3 週停止接單,並在假期後 1-2 週才恢復正常產能。如果樣品確認階段跨越這個時間點,整體交期可能會延長 3-4 週。這也是為什麼許多香港企業會選擇在農曆新年前 3-6 個月就開始規劃企業禮盒採購,以避免樣品確認階段與假期重疊。

內地工廠的產能規劃也會影響樣品確認的時間。在旺季時(通常是 9 月至 12 月),工廠的產能已經接近飽和,樣品製作的優先級會被降低。這意味著原本 5-7 個工作天的樣品製作時間,可能會延長至 10-14 天。如果客戶在這個時間點才開始樣品確認,整體交期可能會因此延誤 2-3 週。

樣品確認階段的時間規劃

從工廠端的角度來看,樣品確認階段的時間規劃應該包含以下緩衝:

首次樣品製作:5-7 個工作天,加上 2-3 天的跨境物流時間,總計 7-10 天。

內部審批與協調:預留 3-5 個工作天,以應對跨部門協調的時間消耗。

樣品修改(如需要):每次修改需要 5-7 個工作天,加上 2-3 天的物流時間,總計 7-10 天。建議預留至少 1-2 次修改的時間。

旺季緩衝:如果樣品確認階段落在旺季(9 月至 12 月),建議在上述時間基礎上額外預留 1-2 週的緩衝時間。

假期緩衝:如果樣品確認階段可能跨越農曆新年或其他重大假期,建議提前 3-6 個月開始規劃。

這也是為什麼在規劃整體交期時,樣品階段需要預留足夠的緩衝時間。許多企業會將樣品確認視為一個「可以壓縮」的環節,但從實務經驗來看,樣品階段的時間壓縮往往會在大貨階段被放大成更嚴重的延誤。

從決策盲點到風險管理

樣品確認階段的時間低估,本質上是對生產複雜度的誤判。企業往往將樣品視為「最終產品的預覽」,但從工廠端的角度來看,樣品只是「可能達到的效果」的展示。真正的挑戰在於如何將這個「可能」轉化為「穩定」的大貨生產。

這種轉化需要時間、需要溝通、也需要對細節的堅持。當企業在樣品階段選擇「差不多就好」時,他們實際上是將風險轉移到了大貨階段。而大貨階段的風險成本,往往遠高於樣品階段多花幾天時間的成本。

從風險管理的角度來看,樣品確認階段應該被視為整體交期規劃中的關鍵控制點。在這個階段投入足夠的時間與注意力,可以有效降低後續階段的重工風險,並確保最終產品能夠準時交付。這不僅是對供應商的尊重,也是對企業自身品牌形象的保護。
