企業禮盒緊急訂單的交期陷阱:為什麼工廠說「可以做」不等於「應該做」

當採購團隊面對緊急的企業禮盒需求時,最常聽到的回應是「我們可以做」。但「可以做」與「應該做」之間存在著一個關鍵差異,而這個差異往往在專案進行到一半時才會顯現。

當採購團隊面對緊急的企業禮盒需求時,最常聽到的回應是「我們可以做」。工廠端的專案經理通常會承諾「可以安排加急生產」,物流供應商也會表示「可以安排特快運送」。這種「可以做」的回應讓採購團隊鬆了一口氣,認為問題已經解決。但在實務中,這正是交期判斷開始出現偏差的起點。

「可以做」與「應該做」之間存在著一個關鍵差異,而這個差異往往在專案進行到一半時才會顯現。工廠說「可以做」,指的是技術上可行——產線可以切換、材料可以緊急採購、品質檢驗可以壓縮。但這不等於「應該做」,因為每一個「可以」的背後,都隱藏著一個時間成本與品質風險的權衡。

從工廠端的視角來看,緊急訂單的第一個隱藏時間成本是產線切換。正常情況下,企業禮盒的生產排程是以「批次」為單位進行的,每個批次之間需要 0.5-1 天的切換時間。這個切換時間包含設備清潔(避免前一批次的材料殘留)、模具更換(不同禮盒尺寸需要不同模具)、以及試產調整(確保新批次的品質穩定)。當緊急訂單插入正常排程時,產線需要進行兩次切換:第一次是從正常訂單切換到緊急訂單,第二次是從緊急訂單切換回正常訂單。這意味著原本 0.5-1 天的切換時間變成了 1-2 天,而這 1-2 天的時間成本往往不會被計入緊急訂單的交期評估中。

第二個隱藏時間成本是材料緊急採購。緊急訂單的材料需求往往無法從現有庫存中滿足,需要向供應商緊急採購。但「緊急採購」不等於「立即到貨」。供應商需要確認庫存(通常需要 0.5-1 天)、安排物流(通常需要 1-2 天)、以及進行品質檢驗(通常需要 0.5-1 天)。即使供應商同意加急處理,整個流程仍需要 2-3 天的時間。更重要的是,緊急採購的材料往往無法享受批量折扣,單價可能比正常採購高出 10-20%,而這個成本最終會轉嫁到緊急訂單的報價中。

第三個隱藏時間成本是品質檢驗壓縮。正常情況下,企業禮盒的品質檢驗需要 2-3 天的時間,包含外觀檢驗(印刷品質、包裝完整性)、功能檢驗(開合順暢度、承重能力)、以及抽樣檢驗(隨機抽取 5-10% 的產品進行詳細檢驗)。當緊急訂單的交期被壓縮時,品質檢驗的時間也會被壓縮到 1 天甚至更短。這不等於「不需要檢驗」,而是「檢驗深度降低」。外觀檢驗可能只檢查表面瑕疵,功能檢驗可能只檢查基本開合,抽樣檢驗可能只抽取 2-3% 的產品。這種檢驗深度的降低會導致品質風險上升,而品質問題往往在交付後才會被發現,屆時需要進行返工或重新生產,反而導致更長的延誤。

這三個隱藏時間成本加總起來,緊急訂單的實際交期往往比工廠承諾的交期長 3-5 天。更重要的是,這 3-5 天的延誤往往發生在專案的最後階段,屆時已經沒有任何緩衝時間可以調整。採購團隊在評估緊急訂單時,往往只關注工廠承諾的「生產時間」,而忽略了產線切換、材料緊急採購、以及品質檢驗壓縮這三個隱藏時間成本。

從實務角度來看,「可以做」與「應該做」的判斷標準應該是:如果緊急訂單的交期壓力會導致品質風險上升,那麼即使技術上可行,也不應該接受這個緊急訂單。因為品質問題導致的返工或重新生產,往往比延遲交付更嚴重。採購團隊在面對緊急訂單時,應該主動詢問工廠:「如果接受這個緊急訂單,產線切換需要多少時間?材料緊急採購需要多少時間?品質檢驗會被壓縮到什麼程度?」這三個問題的答案,才是評估緊急訂單交期風險的關鍵。

當工廠說「可以做」時,採購團隊應該追問「但這會對品質造成什麼影響?」。當工廠說「可以安排加急生產」時,採購團隊應該追問「但這會對其他訂單造成什麼影響?」。這種追問不是質疑工廠的能力,而是確保雙方對交期風險有清晰的認知。因為在企業禮盒的採購決策中,理解整體交期的形成過程遠比單純接受一個承諾的交期數字更重要。

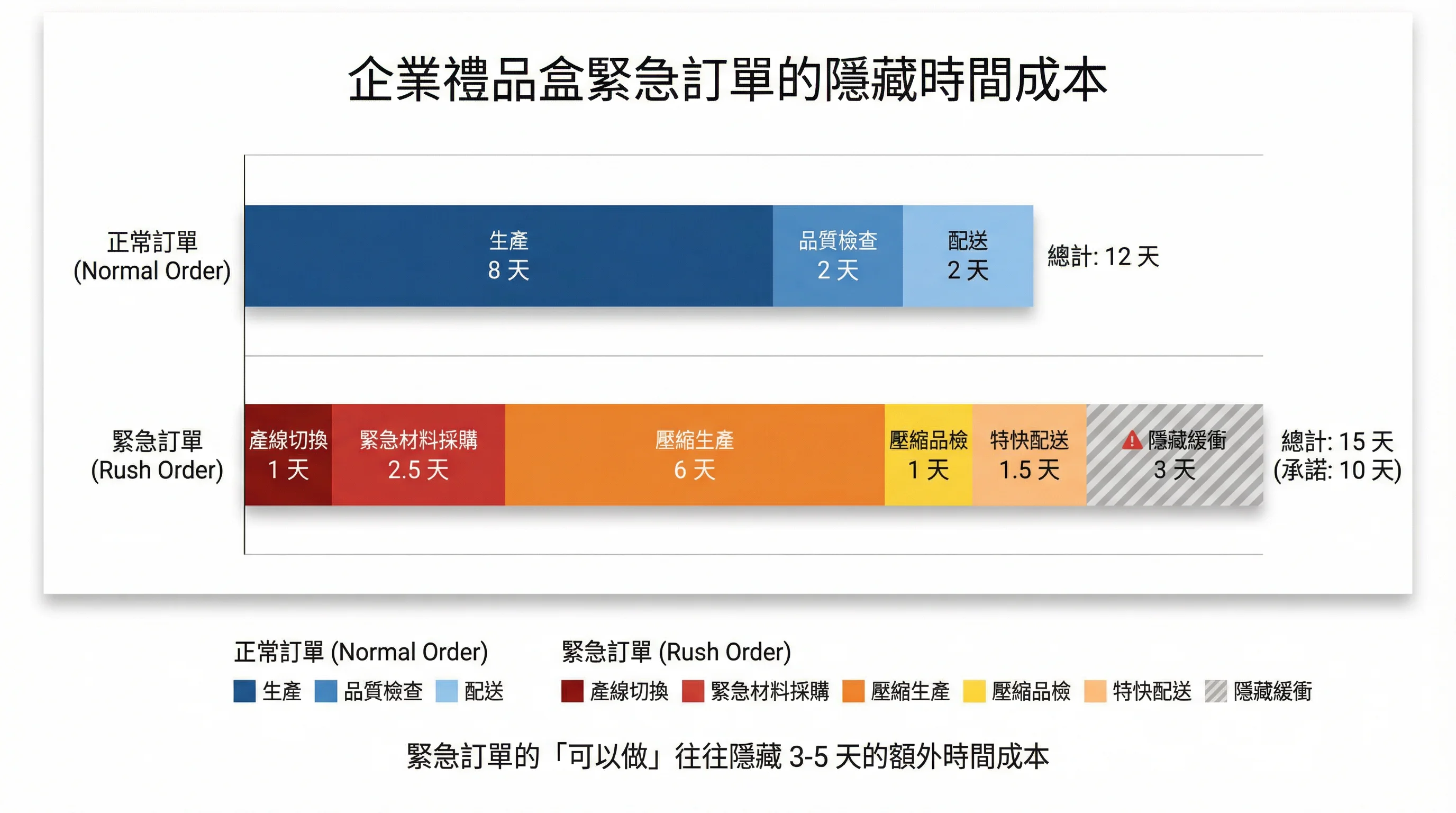

企業禮盒緊急訂單的隱藏時間成本
